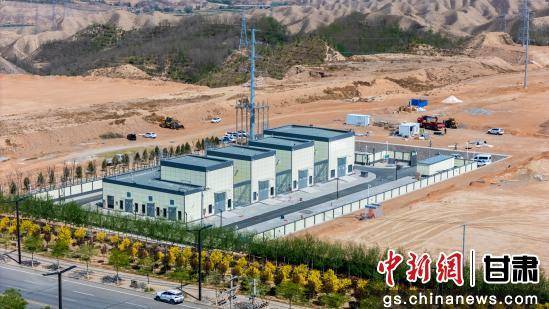

图为110千伏银西变电站全景图。国网白银供电公司供图
中新网甘肃新闻5月19日电 (殷得华 付智鑫)近日,伴随着国网白银供电公司首次应用“程序操作”启动变电站工作结束,甘肃白银110千伏银西变电站正式带电投运,提前里程碑计划1个月完成各项建设任务,为白银电网再添新成员。
据悉,该工程于2024年6月份开工建设,新建全户内GIS变电站1座,变压器2台,总容量为100兆伏安,新建110千伏线路长度约2.7公里,10千伏出线14回。

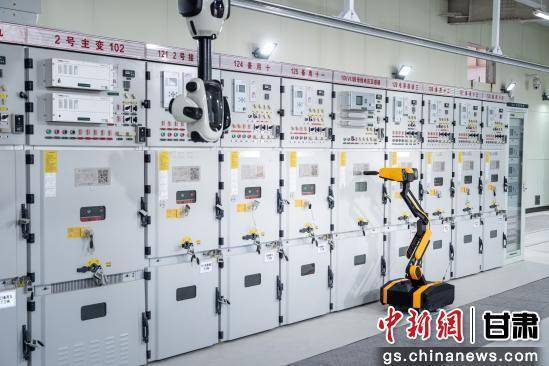

图为变电站机器人正在开展巡视、试验工作。国网白银供电公司供图
在工程建设中,国网白银供电公司科学制定创新技术应用,在工程中密集应用了模块化建设2.0技术、预制装配技术、海绵城市透水混凝土地坪等大量新技术、新工艺,实现了节地、节材、节能、节水、绿色环保的建设目标。同时,坚持“建成即先进”理念,创优设计策划,通过完善主变声纹、高频脉冲局放等20类在线试验、远传表计、在线监测装置,应用实景三维激光点云技术,打造虚实结合数字孪生场景,将先进技术与传统运维业务深度融合,首次实现了110千伏变电站全设备状态感知全息化、巡视试验远程化、状态评价自动化和全环节倒闸操作程序化。

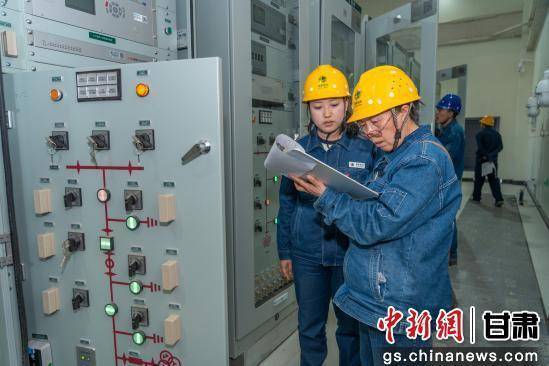

图为运维人员正在开展倒闸操作。国网白银供电公司供图
110千伏银西变电站投运后,将显著提升白银城区10千伏用户接入能力,在满足白银银西工业园及南部城区负荷增长需求的同时,进一步提高电网互联互供能力,提高供电可靠性,实现电网安全经济运行。(完)
